黃建管〔2022〕218 號
市直有關單位,各區縣住建局、城管局,高新區管委會(huì ):
為進一步提升審批效率,降低企業辦理供水、供氣報裝時限, 根據《關于印發黃山市獲得用水用氣并聯審批實施辦法的通知》(黃建管[2022]104 號)文件精神,現就用水用氣報裝外線工程并聯審批及承諾備案制相關通知如下:
一、實施范圍
黃山市城市規劃區范圍內。
二、適用項目并聯審批制:適用于實施供水和供氣報裝外線工程項目(服務對象為新裝、改裝用水,燃氣接氣業務的工業企業、商業等非居民用戶,不包含房地產開發)時,需進行工程規劃許可、臨時占用城市道路許可、挖掘城市道路許可、臨時占用城市綠地(不包含砍伐、遷移城市樹木及影響交通安全的項目)等審批。
承諾備案制:原則上對施工長度不超過 300 米,面積不超過60 平方米,工程技術簡單、施工方案簡便的項目實行備案承諾制,免辦規劃許可及施工許可等手續,供水供氣企業依據行政審 批單位要求作出書面承諾并備案。
三、工作流程
并聯審批制:供水、供氣企業提交項目材料(包括設計施工 圖、施工方案、施工前現場圖片等信息)并填寫《水氣報裝外線連接工程并聯審批申請表》(詳見附件 1)通過“黃山市工程建設項目審批管理系統”平臺內設的“外線工程”模塊發申請,各級 相關部門對其提供的相關材料進行審批備案,符合條件的,審批 部門 1 個工作日內予以辦結并下發《水氣報裝外線連接工程并聯審批結果通知書》(附件 2)。
承諾備案制:施工單位(供水和供氣企業)依據行政審批單位要求作出書面承諾(附件 3)并備案。施工單位(供水和供氣企業)承諾施工過程不影響道路交通安全,經備案可直接組織施工; 穿(跨)越、占用、挖掘城區道路(高速公路、普通國道除外)施工, 破綠(綠化遷植)施工,經備案同意的可直接組織施工。施工完成后,由道路和綠化養護單位根據設計施工圖紙負責及時恢復。
四、有關要求
1.在本通知適用范圍之外的水氣報裝外線工程審批項目,按 照原審批要求執行。
2.使用承諾備案制的,承諾單位(供水和供氣企業)要做好相關材料的上報,并及時在“黃山市工程建設項目審批管理系統” 中的“外線工程”模塊發起備案申請。
3.承諾單位(供水和供氣企業)施工期間必須做好安全維護 和各種地下管線保護工作。若發現未按有關建設標準(條件、要求)操作、施工的,將要求責令改正,依法給予處罰。對兩次以上發現未按有關建設標準(條件、要求)操作、施工的承諾單位(供水和供氣企業),取消其“承諾備案制”資格。
4.審批部門要加強事中事后監管,發現未按有關建設標準 (條件、要求)操作、施工的,責令改正,依法給予處罰,并記入 失信檔案。
五、該方案自發布之日起執行。

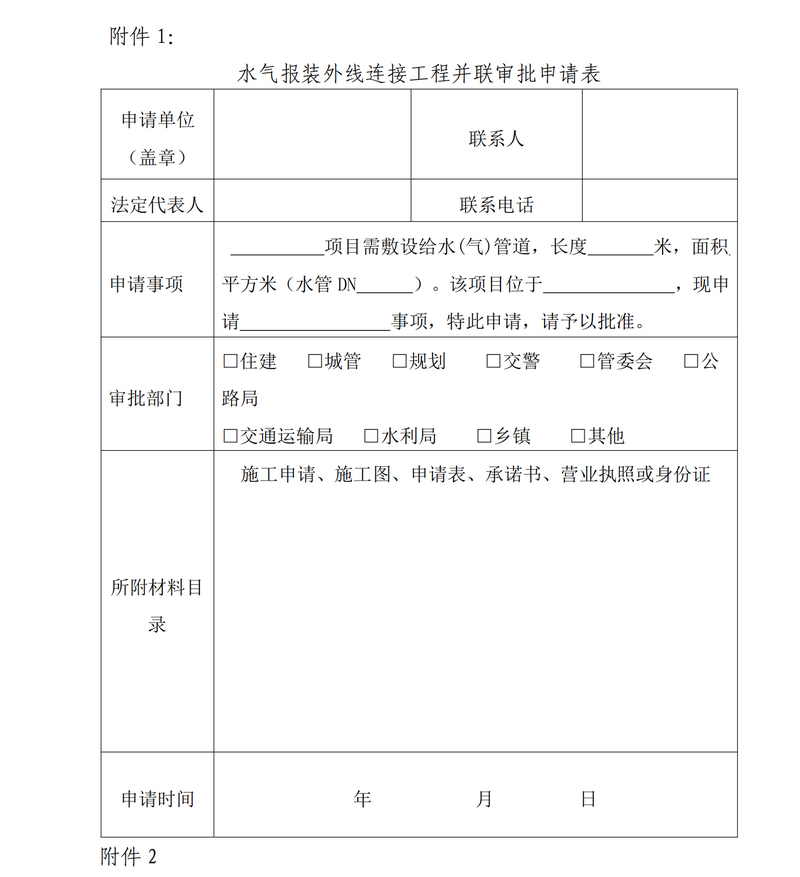

附件1.水氣報裝外線連接工程并聯審批申請表

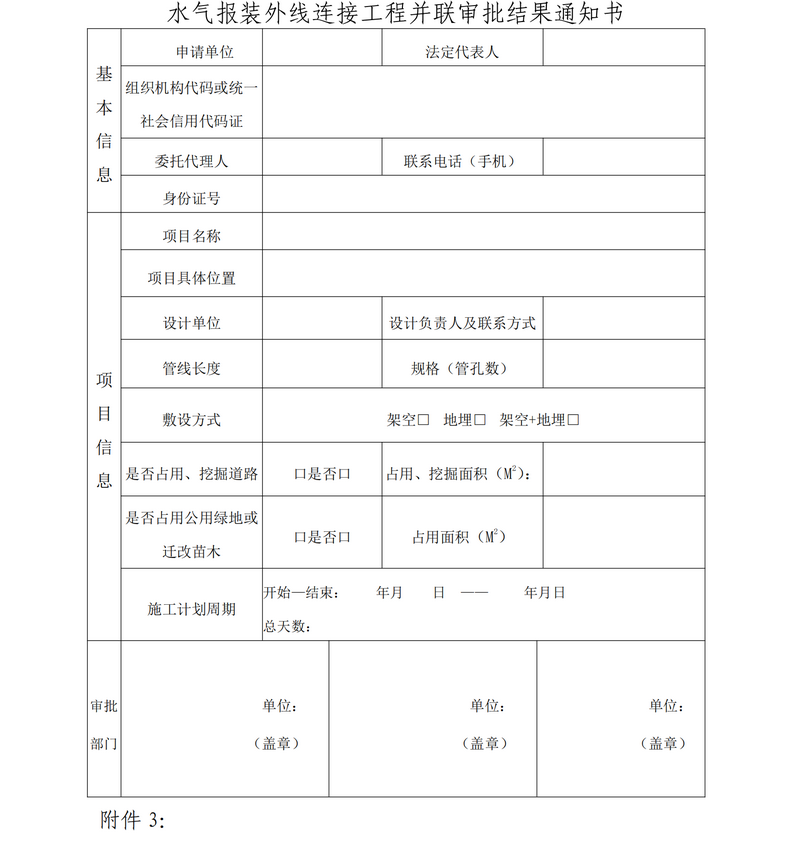

2.水氣報裝外線連接工程并聯審批結果通知書

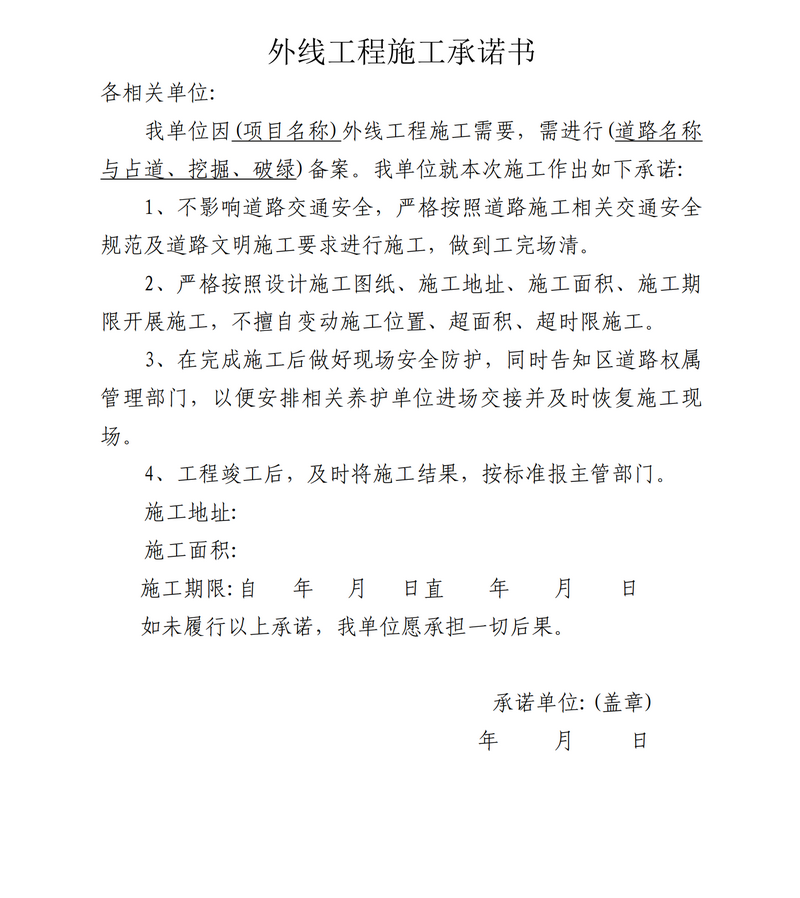

3.水氣報裝外線工程施工承諾書
黃山市住房和城鄉建設局(城市管理局)
2022 年 9 月 22 日
